“源网荷储”一体化项目全面提速
来源:本站|发布时间:2025-06-17 09:33:24

“源网荷储”一体化项目已纳入山西省能源革命重大示范工程,是集团能源结构转型的核心抓手,目前,该项目正全面提速,各板块建设高效协同,多项关键工程取得了实质性进展。

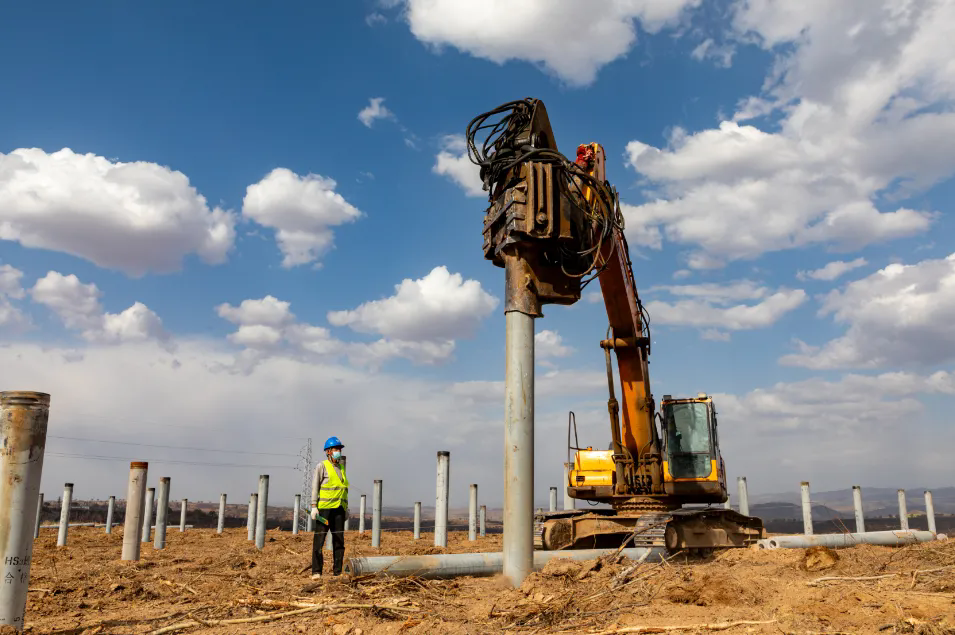

记者了解到,50MW风电项目已完成核准即将开工;50MW光伏项目场区管桩施工过半(累计完成8000根,完成率50.3%),配套升压站装修进入收尾阶段(综合楼装修完成95%),核心设备GIS(组合电器)、SVG(无功补偿装置)及二次预制舱已安装就位。光伏场区已完成400亩土地清理,220kV外送线路铁路跨越手续获批,铁塔基础施工完成94%,集电线路塔基协调全部完成,其中A线基础施工已全部完成。

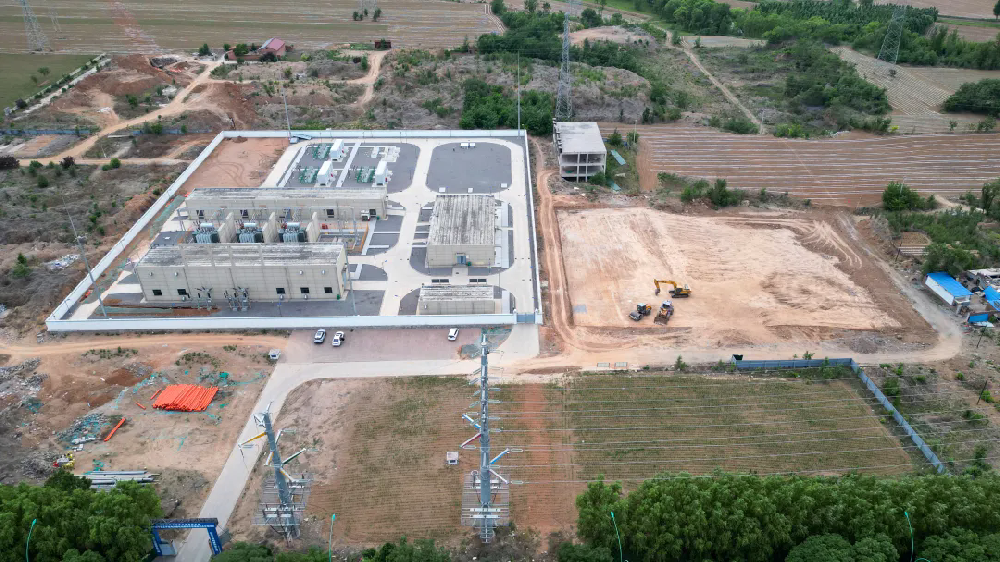

电网配套建设同步推进,110kV太平金烨变电站已并网投运,220kV太平变电站配套工程线路专项报告已完成,用地手续办理进入冲刺阶段;220kV王桥输变电工程及35kV霍村农网升级项目已立项,正在开展环评及初设工作。

储能与数字化板块加速落地,7MW/28MWh电化学储能项目已完成全流程手续,即将启动主体工程建设;“虚拟电厂”运营管理平台指挥中心基础施工完成,软件平台开发进入测试阶段,预计10月中旬可接入分布式能源站点。

“源网荷储”一体化项目是集团战略级工程,构建“新能源+储能+智能电网”三位一体的新型能源系统,形成“煤电联营,绿能补充”的能源格局,打造安全高效、绿色智能的现代能源标杆企业具有积极意义。
